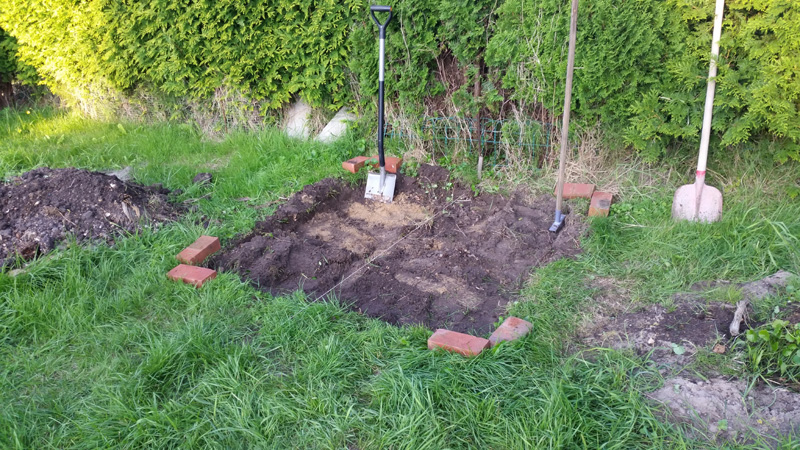

Das Fundament
![](pic/fundament-01.jpg)
Die Richtschnur zeigt die zukünftige Position des Fundamentes an.
Der "erste Spatenstich" wurde gleich genutzt um den Rasen abzustechen.

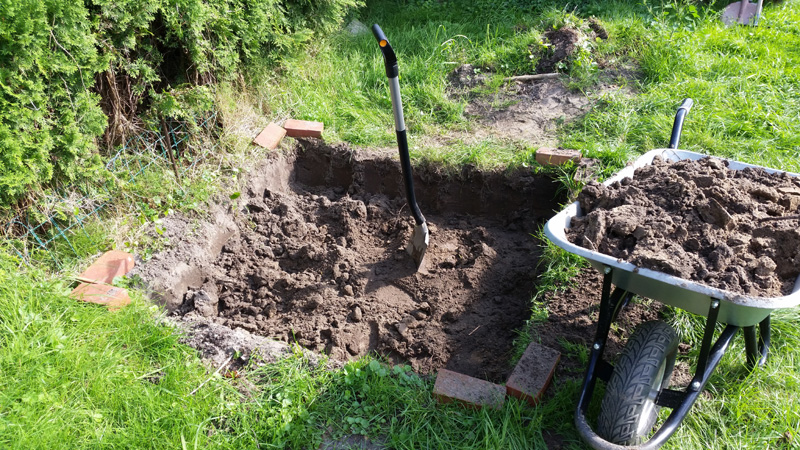

![](pic/fundament-02.jpg)
Mehr als 80cm tief wird das zukünftige Fundament.
![](pic/fundament-03.jpg)
ca. 60cm Mutterboten auf feuchtem Lehm, das Loch für das Fundament ist fertig! Damit sind die Erdarbeiten abgeschlossen

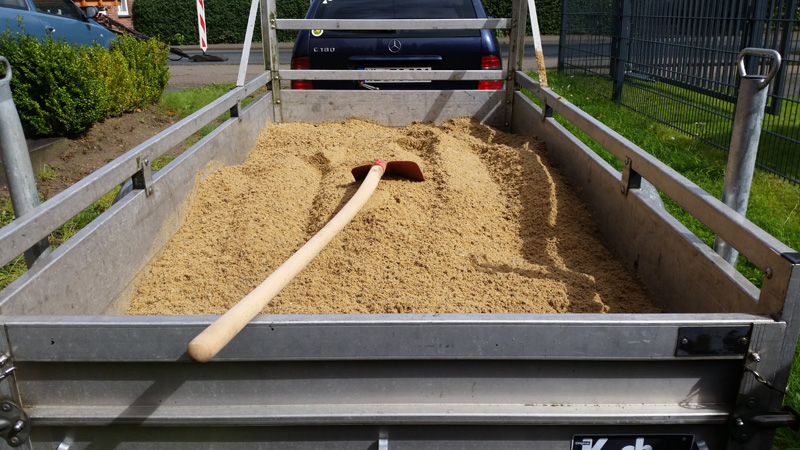

![](pic/fundament-04.jpg)
Das erste Baumaterial in Form von zwei Anhängerladungen voll Betonkies/sand werden zur Grube gebracht.

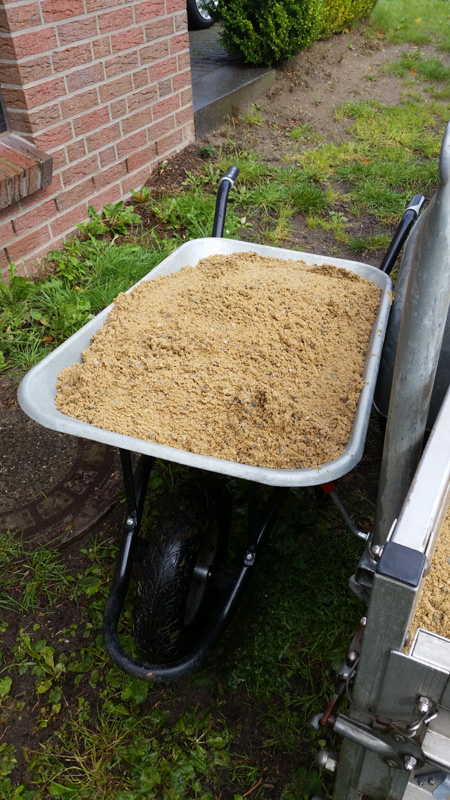

Hierbei wird eine Strecke von ca. 75m zurück gelegt mit jeder vollen Schubkarre!
![](pic/fundament-05.jpg)
Nicht zuvoll, der Betonkies/sand ist feucht. Insgesamt waren 14 volle Schubkarren nötig um den ersten m³ an die Grube zu bringen.
![](pic/fundament-06.jpg)
In BigBags wartet der Betonkies/Sand auf seine Verarbeitung. Beim mischen des Beton sollen nur noch kurze Wege erfolgen.
![](pic/fundament-07.jpg)
Mehr als 2m³ Betonkies/Sand wurden an die Fundamentgrube gebracht.
![](pic/fundament-08.jpg)
Der Obi-Markt Winsen (Luhe) hat für dieses Umweltschutzprojekt 30 Sack Zement gespendet. Vielen Dank!

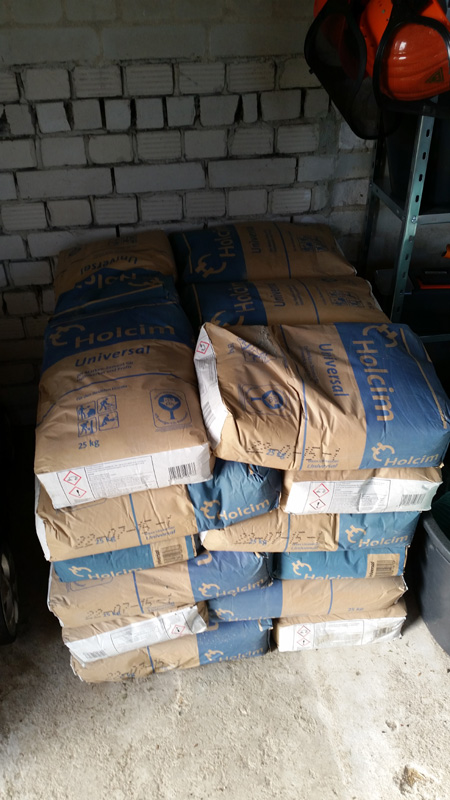

![](pic/fundament-09.jpg)
Bis zur Verarbeitung wurden die 30 Sack Zement trocken gelagert.
![](pic/fundament-10.jpg)
Zwei Schwerlast-Doppel-T Träger wurden kurzer Hand durchtrennt und bilden zukünftig die Aufnahme für den Gittermast.

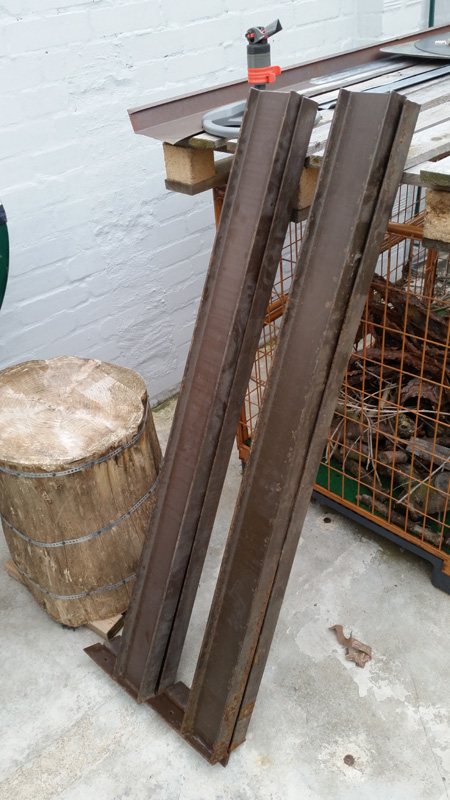

![](pic/fundament-11.jpg)
Die hierdurch entstandenen Doppel-T-Träger warten auf ihre weitere Bearbeitung.
![](pic/fundament-12.jpg)

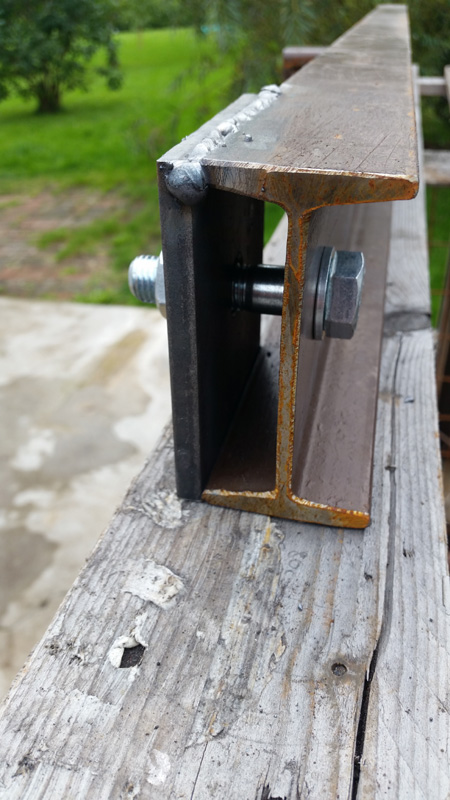

Eine Eisenplatte an jedem Träger bildet den Aufnahmepunkt für den Gittermast.
![](pic/fundament-13.jpg)

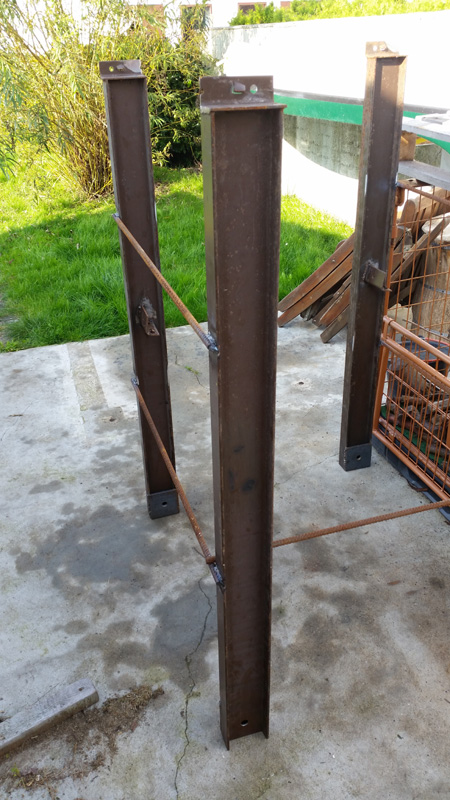

Vier fertige Doppel-T-Träger mit Grundplatte für den Gittermast.
![](pic/fundament-14.jpg)
Die 4 Träger werden nun mit weiteren Eisenstangen in die richtige Form gebracht und versteift.
![](pic/fundament-15.jpg)

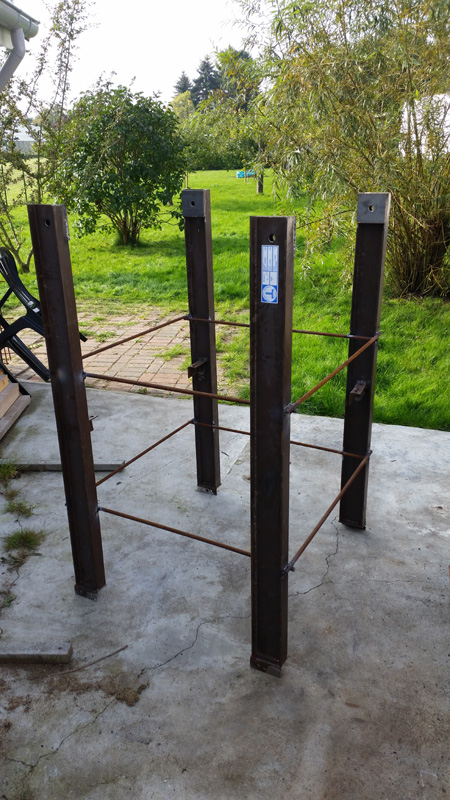

Einige Stunden Schweißarbeit und etwa 100kWh später steht das fertige Eisengerüst als Aufnahme für den Gittermast.
![](pic/fundament-16.jpg)

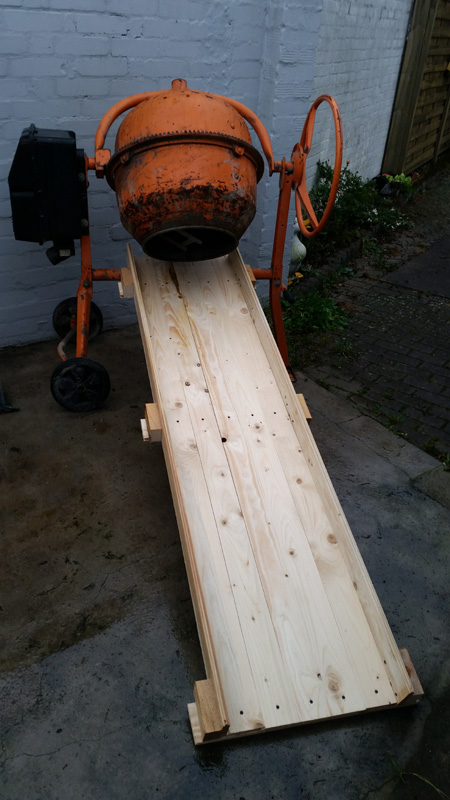

Das Schütten des Fundaments geht in die heiße Phase, eine extra gebaute Betonrutsche soll die Arbeit erleichtern.
![](pic/fundament-17.jpg)

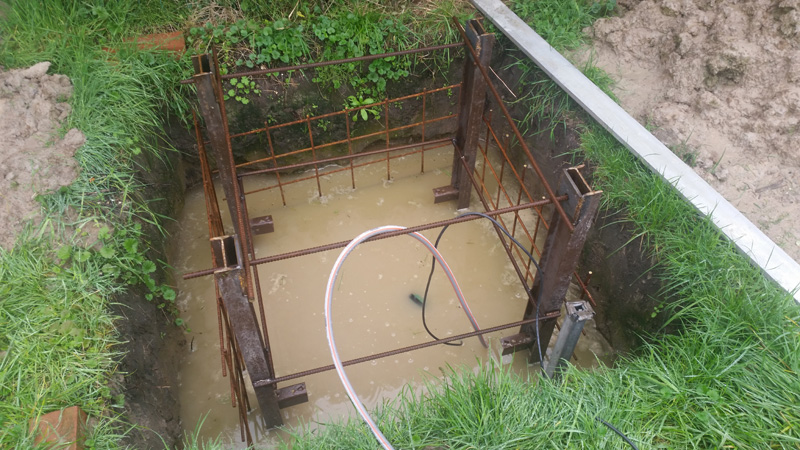

Die Grube ist inzwischen mit Grundwasser gefüllt, die ersten Regentage im Herbst hinterlassen ihre Spuren.
![](pic/fundament-18.jpg)

Eine einfache Schmutzwasserpumpe drückt das Wasser aus der Grube.
![](pic/fundament-19.jpg)

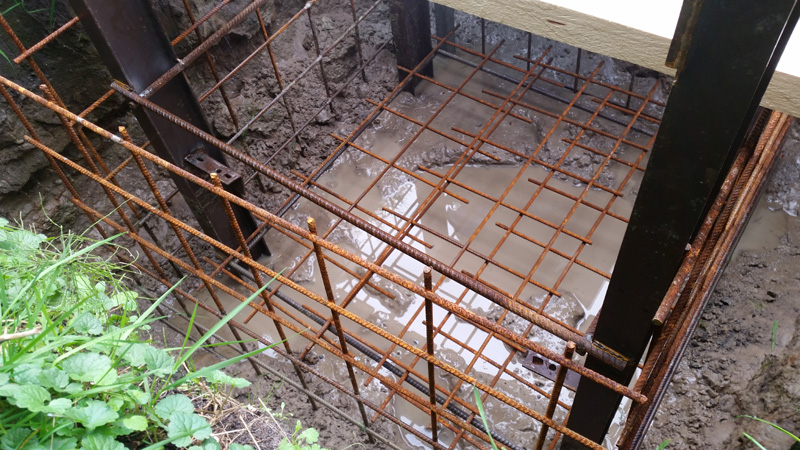

Die unterste Lage Bewehrungsstahl liegt bereits in der Grube, das Betonschütten kann starten.

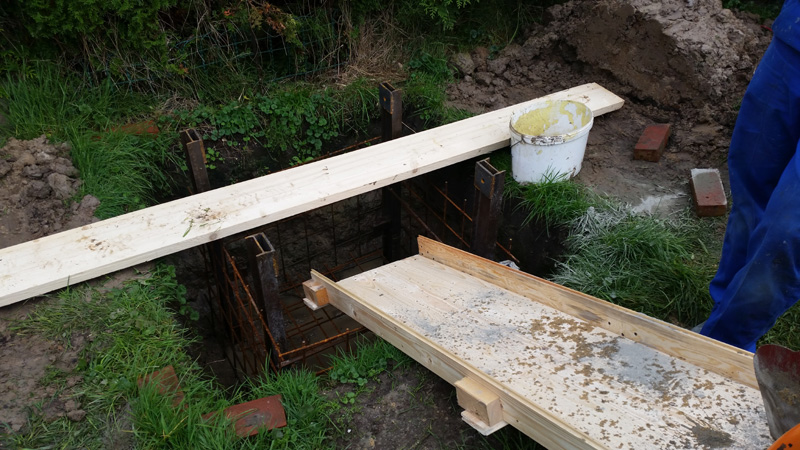

![](pic/fundament-20.jpg)
Die Betonrutsche ist in Stellung gebracht, die Spannung steigt ob alles klappen wird!
![](pic/fundament-21.jpg)

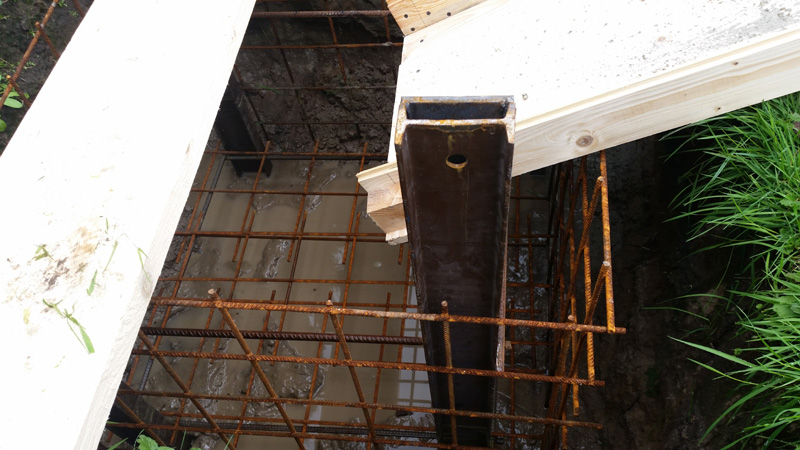

Ein letzter Kontrollblick und es geht los...
![](pic/fundament-22.jpg)

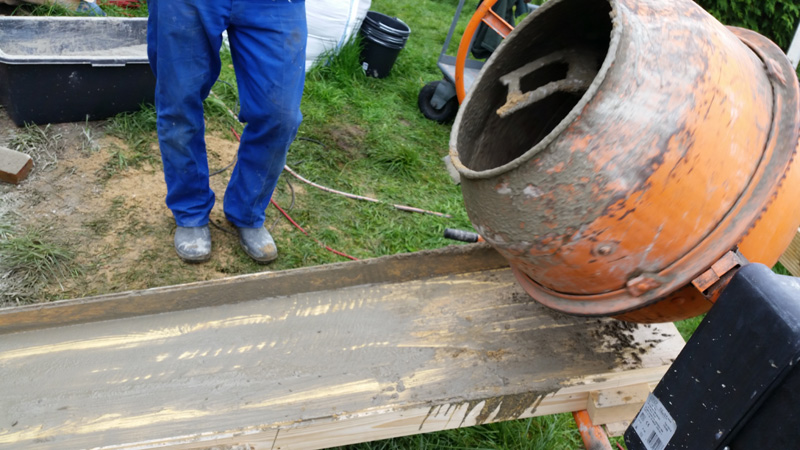

Die erste Ladung Beton ist die Rutsche runter gerutscht, Entwarnung! Alles funktioniert wie geplant.

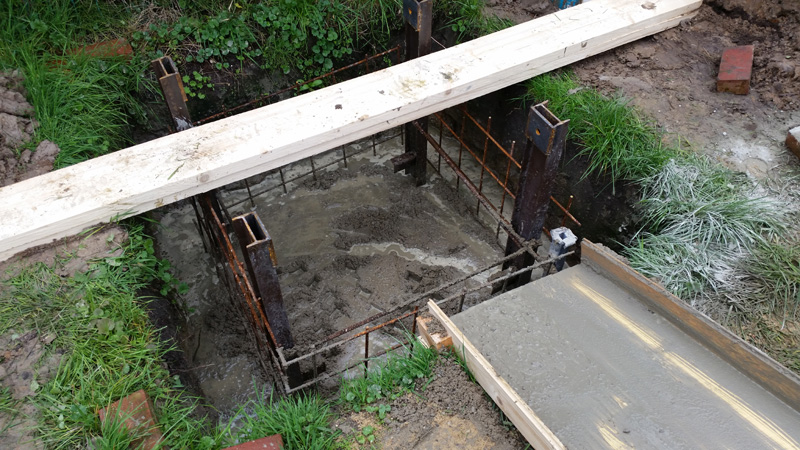

![](pic/fundament-23.jpg)

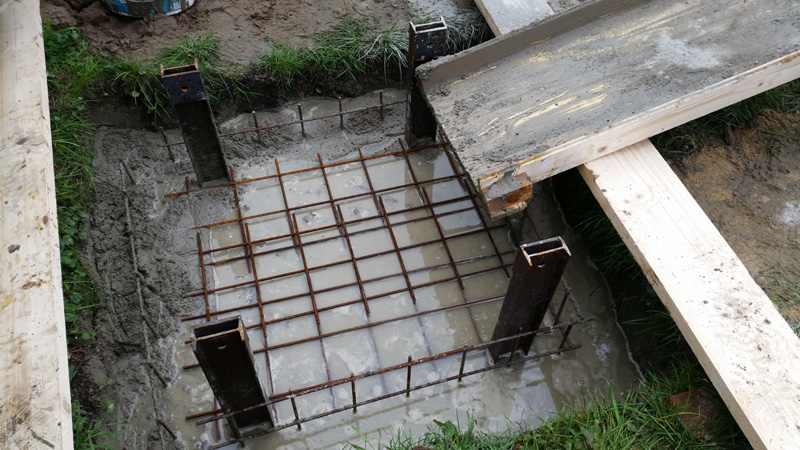

Die Grube füllt sich mit Beton, das Projekt "Fundament" nimmt langsam Form an.
![](pic/fundament-24.jpg)

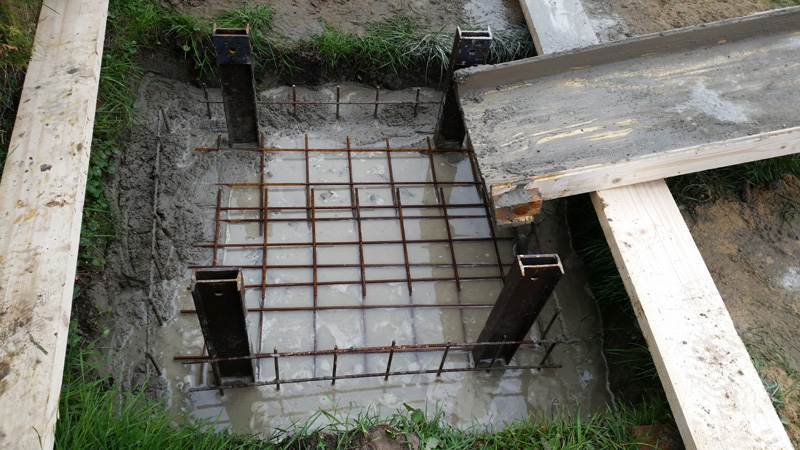

Eine letzte Lage Bewehrungsstahl wird in die Grube gelegt.
![](pic/fundament-25.jpg)
Es heißt weiter schütten...
![](pic/fundament-26.jpg)

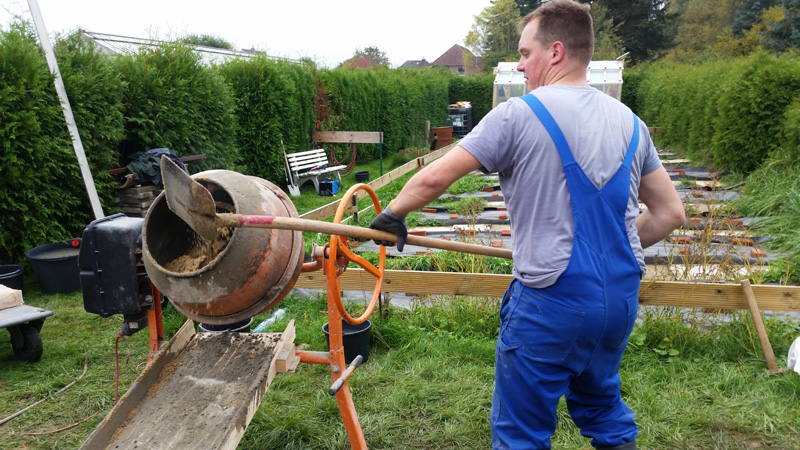

Der Betonmischer dreht seine Runden während er immer wieder in gemeinsamer Arbeit gefüllt wird. Danke für Deine Hilfe Timo!

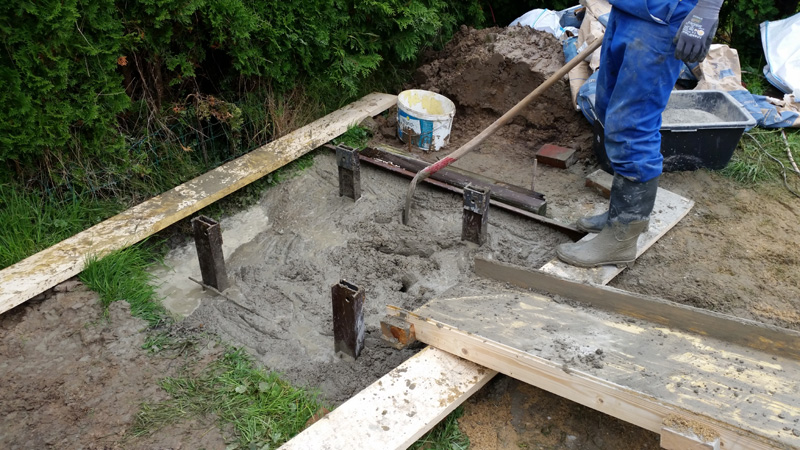

![](pic/fundament-27.jpg)

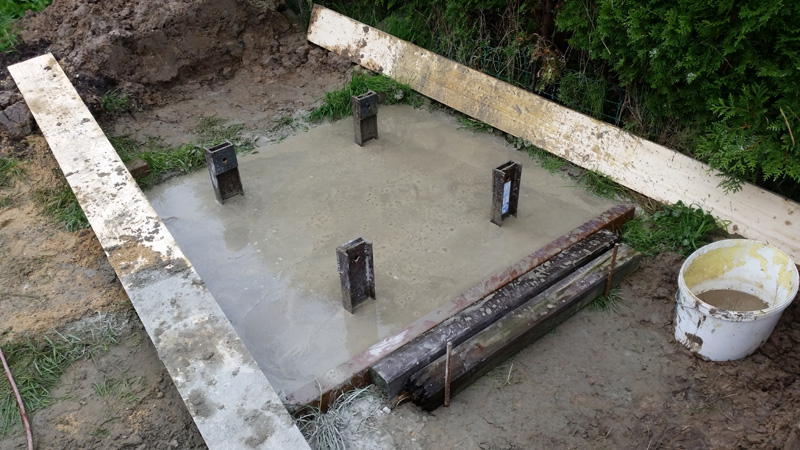

Finale, das Fundament ist fast Fertig!
![](pic/fundament-28.jpg)
Die Grube ist bis zum Rand mit Beton gefüllt... Ca. 2m³ Beton und ein Gewicht von etwa 4,5t bis 5t wird den Storchenmast halten.
![](pic/fundament-29.jpg)
Glatt abgezogen heißt es nun 28 Tage warten, bis das Fundament zu 100% belastbar ist!
![](pic/fundament-30.jpg)
Man soll Spuren im Leben hinterlassen heißt es doch immer? Gesagt, getan! Das Datum und die Initialen der "Betonbauer".
![](pic/fundament-31.jpg)
Das Fundament hat nach 20 Tagen inzwischen schon stark abgebunden, Zeit die Träger mit spezieller Rostschutzfarbe zu behandelt.
